kavin

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

kavin windows 2022-11-03 663浏览 0

本篇文章给大家带来了关于excel的相关知识,其中主要整理了怎么用条件格式制作项目进度图的相关问题,包括了搭建框架、设置单元格格式等等内容,下面一起来看一下,希望对大家有帮助。

今天咱们分享一个简单实用的项目进度图制作方法,先来看效果:

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

接下来咱们就看看具体的操作步骤。

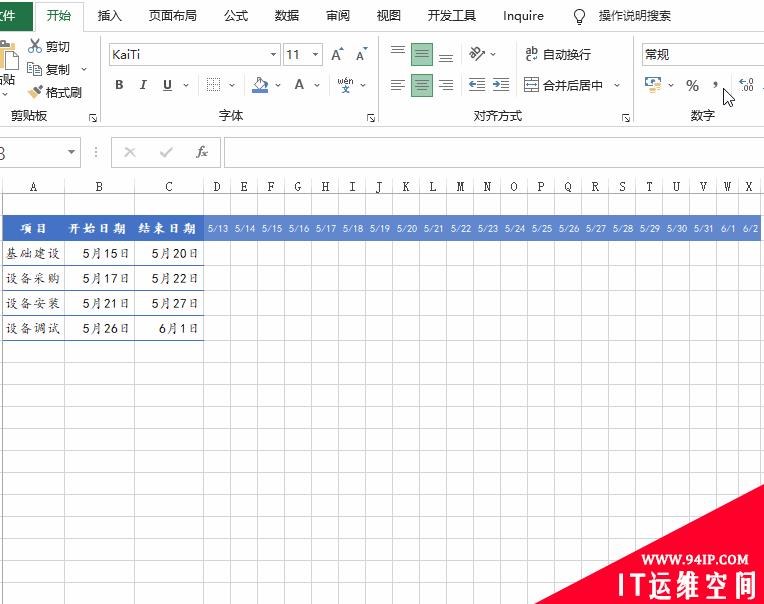

第一步:先搭建一个框架。

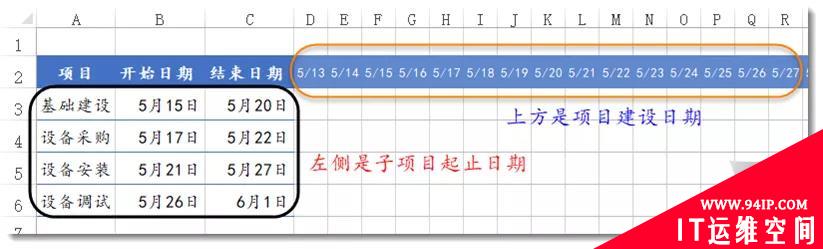

分别在A、B、C列输入子项目名称和起止日期。

在D2:X2输入项目建设日期。

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

第二步:设置单元格格式。

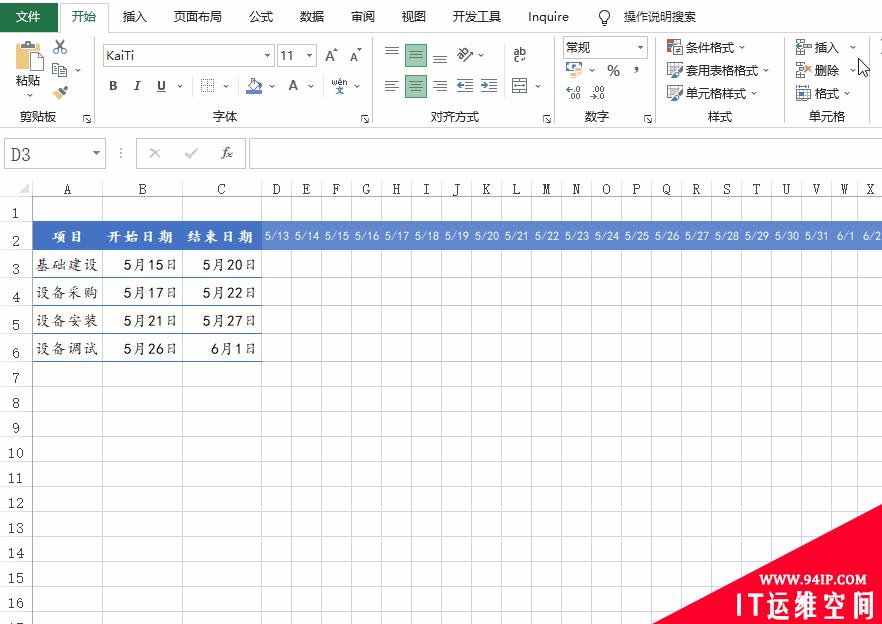

选中D3:X3,设置单元格为浅灰色的下边框。

光标靠近X3单元格右下角,向下拖动填充柄。

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

第三步:设置条件格式。

选中D3:X6,【开始】→【条件格式】→【新建规则】→使用公式为:

=(D$2>=$B3)*(D$2<=$C3)

单击【格式】按钮,设置填充颜色。

注意公式中的引用方式变化。

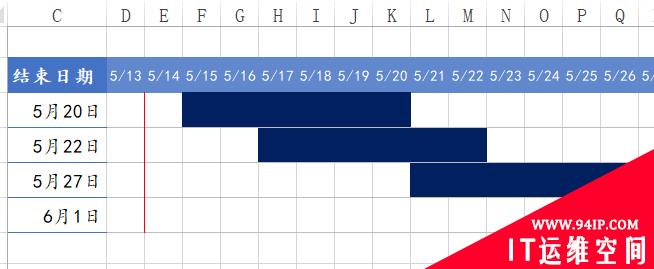

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

第四步:设置今日线

选中D3:X6,【开始】→【条件格式】→【新建规则】→使用公式为:

=D$2=TODAY()

单击【格式】按钮,设置右边框为红色。

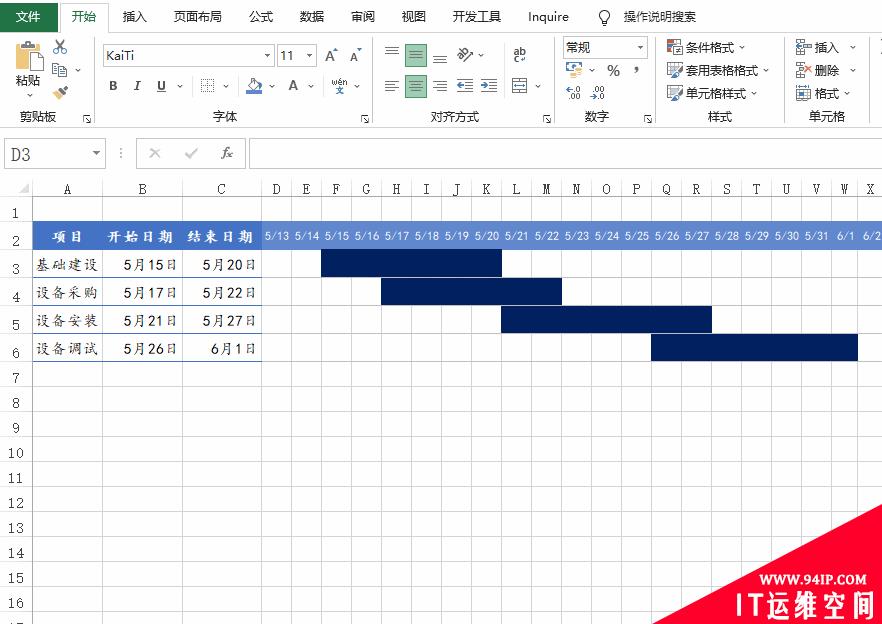

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

OK,看看效果吧:

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

如果要展示进度百分比情况,下面的效果也不错:

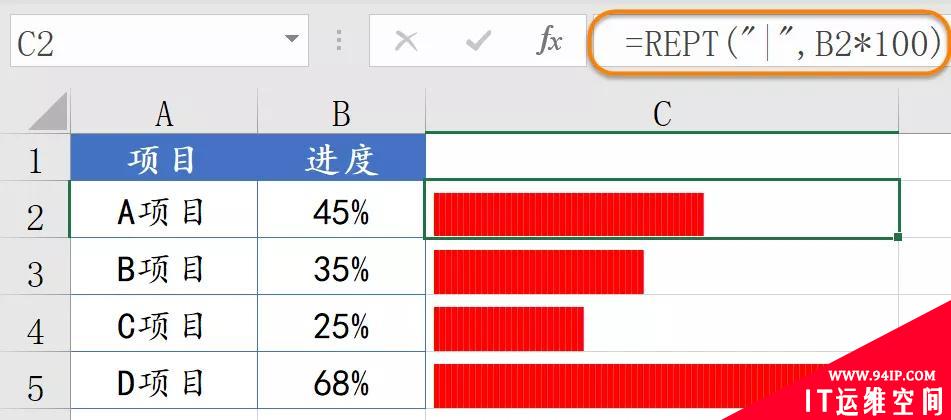

实例解析Excel怎么用条件格式制作项目进度图 excel用条件格式制作项目进度图

C2单元格公式为:

=REPT(“|”,B2*100)

然后设置字体为Stencil即可。

继续浏览有关 excel 的文章
发表评论
